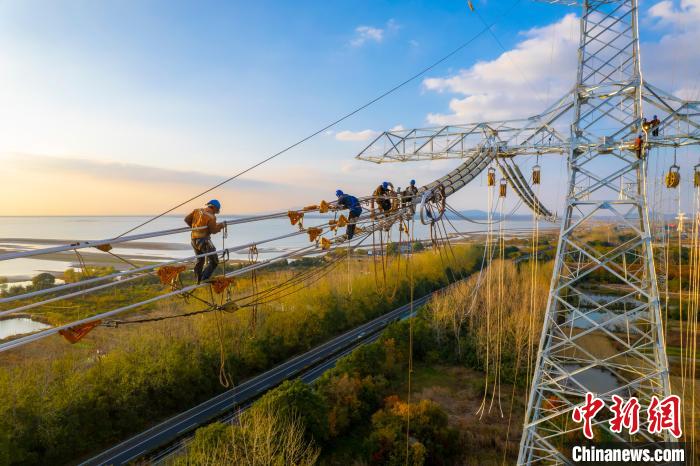

白鹤滩—江苏±800千伏特高压直流输电工程全线贯通。 国网江苏省电力有限公司供图 白鹤滩—江苏±800千伏特高压直流输电工程全线贯通。 国网江苏省电力有限公司供图 中新网南京5月20日电 (黄蕾 唐悦)据国家电网20日消息,随着江苏虞城特高压换流站高端部分建设完毕,白鹤滩—江苏±800千伏特高压直流输电工程全线贯通,进入带电调试阶段。预计6月底,四川大规模清洁水电将经由该线路输送至江苏。 白鹤滩—江苏±800千伏特高压直流输电工程起于四川省凉山州,止于江苏省苏州市,途经四川、重庆、湖北、安徽、江苏5地。自2020年12月开工以来,已完成2080千米线路建设任务。 与常规特高压换流站不同,江苏虞城换流站低端部分采用了国际先进的柔性直流技术,可有效提升电网的安全稳定运行能力。为此,该工程将分高端、低端两个阶段投运,第一阶段投运高端800千伏部分,投运工作计划在6月底完成,在夏季用电高峰到来前,将400万千瓦容量的白鹤滩清洁水电送至江苏。据预计,江苏虞城换流站低端400千伏柔性直流部分将于6月底建设完毕。今年年底,该工程将全面建成投运,输电容量可达800万千瓦。 工程开工以来,国家电网有限公司克服恶劣天气、复杂地形、突发疫情等方面影响,科学策划、多措并举,大力推广机械化施工,优化关键工序,严格落实安全文明施工措施,管控、压降现场作业风险。经过沿线5个建管单位、24个施工单位、10个监理单位共同努力,历时17个月完成了2080千米线路建设任务。 为了保障绿色水电输送至江苏并通过江苏网架分送至长三角各个重点城市,此前,国网江苏省电力有限公司“量身定制”了20项电网配套送出工程,对江苏电网网架进行改造升级,进一步增强了江苏乃至整个华东地区对区外电能的接受能力。 此外,在工程建设过程中,国网江苏省电力有限公司首次应用无人机开展安全、质量、进度等全方位、全过程管控,同时,结合激光点云、AI识别等技术,对488基铁塔和220公里线路实现100%全覆盖验收,精准识别问题缺陷,及时消缺,有效解决传统依靠高空作业人员验收存在的风险大、耗时长、效率低等问题,助力工程“零缺陷”移交。 “相比传统人工验收方式,采用无人机验收,效率提升了150%,验收工作比原计划表上提前了10天。”国网江苏省电力有限公司建设部副主任吴威说。 据介绍,该工程整体投运后,可以将四川富余水电大规模输送至华东地区,每年可输送电力超过300亿千瓦时,相当于替代受端地区原煤消耗1400万吨、减少二氧化碳排放超2500万吨,为优化长三角地区能源结构、助力“双碳”目标实现提供有力支撑。(完)
来源:中国新闻网
推荐新闻
- 【 时政】 这些“小事”,在习近平心中却是“国之大者”
- 【 时政】 习近平同墨西哥总统就中墨建交50周年互致贺电
- 【 时政】 习近平看望参加政协会议的农业界社会福利和社会保障界委员
- 【 时政】 习近平:促进我国社会保障事业高质量发展、可持续发展
- 【 时政】 习近平致信祝贺首届大国工匠创新交流大会举办强调
- 【 时政】 庆祝中国共产主义青年团成立100周年大会在京隆重举行
- 【 时政】 习近平在金砖国家外长会晤开幕式上发表视频致辞
- 【 时政】 习近平强调 毫不放松抓紧抓实抓细防控工作 统筹做好经济社会发展各项工作
- 【 时政】 习近平的“国家治理公开课”
- 【 科技】 2019“科学探索奖”颁奖:50位获奖青年科学家亮相
- 1 这些“小事”,在习近平心中却是“国之大者”
- 2 习近平同墨西哥总统就中墨建交50周年互致贺电
- 3 习近平看望参加政协会议的农业界社会福利和社会保障界委员
- 4 习近平:促进我国社会保障事业高质量发展、可持续发展
- 5 习近平致信祝贺首届大国工匠创新交流大会举办强调
- 6 庆祝中国共产主义青年团成立100周年大会在京隆重举行
- 7 习近平在金砖国家外长会晤开幕式上发表视频致辞
- 8 习近平强调 毫不放松抓紧抓实抓细防控工作 统筹做好经济社会发展各项工作
- 9 习近平的“国家治理公开课”
- 10 2019“科学探索奖”颁奖:50位获奖青年科学家亮相
